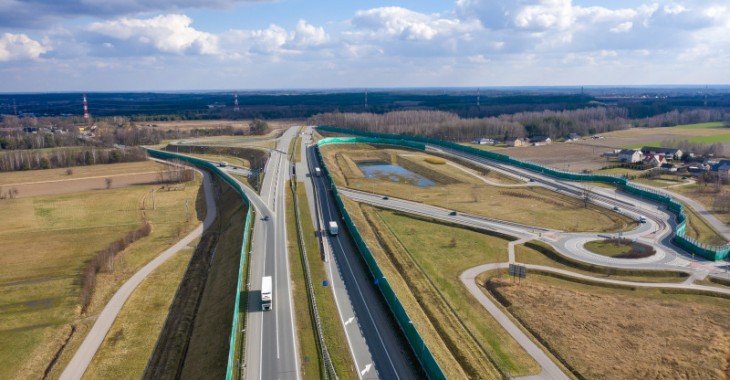

Najkorzystniejsza oferta w przetargu na ostatni odcinek A2 pomiędzy Siedlcami a Białą Podlaską...
Oferta Przedsiębiorstwa Usług Technicznych Intercor (528 900 000,00 zł) została wybrana jako najkorzystniejsza w przetargu na zaprojektowanie i budowę ostatniego odcinka autostrady A2 Siedlce - Biała Podlaska. Chodzi o fragment pomiędzy rejonem miejscowości Malinowiec a węzłem Łukowisko.
A2 po nowym śladzie
Zadaniem wykonawcy będzie przygotowanie projektu budowlanego, uzyskanie niezbędnych decyzji, a następnie budowa około 18 km autostrady A2 o przekroju dwujezdniowym z dwoma pasami ruchu i rezerwą pod budowę w przyszłości trzeciego pasa ruchu. Ponadto powstaną drogi równoległe do obsługi przyległego terenu, urządzenia ochrony środowiska i bezpieczeństwa ruchu drogowego. Rodzaj nawierzchni, betonowa lub bitumiczna, określi wykonawca na etapie przygotowania dokumentacji projektowej.
Kalendarium
24 listopada 2020 r. - ogłoszenie przetargu w formule Projektuj i buduj
22 stycznia 2021 r. - otwarcie ofert
4 marca 2021 r. - wybór najkorzystniejszej oferty
II kwartał 2021 r. - planowane podpisanie umowy z wykonawcą
A2 od węzła Lubelska do granicy państwa
W sierpniu 2020 r. oddaliśmy do ruchu ponad 15 km A2 pomiędzy węzłem Lubelska a obwodnicą Mińska Mazowieckiego. Wiosną 2020 r. podpisane zostały umowy na dwa kolejne odcinki autostrady pomiędzy węzłami Kałuszyn i Groszki oraz Gręzów i Siedlce Zachód. Przewidywany termin ukończenia prac to jesień 2023 r. Pod koniec stycznia tego roku podpisana została umowa na ostatni odcinek autostrady pomiędzy węzłami Groszki i Gręzów. Planowany termin zakończenia prac to lato 2024 r.
Na kolejny fragment od Siedlec do Białej Podlaskiej toczą się cztery postępowania przetargowe. W lutym br. wybraliśmy najkorzystniejsze oferty na trzy odcinki: A2 w. Siedlce Zach. – rejon m. Malinowiec, w.Łukowisko – rejon miejscowości Swory oraz rejon miejscowości Swory – węzeł Biała Podlaska.
W przypadku ostatniego 32-kilometrowego odcinka autostrady A2 od Białej Podlaskiej do granicy z Białorusią, 30 grudnia 2020 r. ogłosiliśmy przetarg na wybór projektanta, który opracuje projekt budowlany i uzyska niezbędne decyzje umożliwiające realizacje robót w terenie. 3 lutego 2021 r. odbyło się otwarcie ofert. Kolejnym etapem będzie ogłoszenie przetargu na realizację inwestycji.
A2 Łódź - Warszawa zyska dodatkowy pas ruchu
W województwie łódzkim i mazowieckim trwa opracowywanie elementów koncepcji programowej poszerzenia autostrady A2 na długości ok. 89 kilometrów o dodatkowy pas ruchu. Równocześnie Regionalne Dyrekcje Ochrony Środowiska w Łodzi i Warszawie prowadzą postępowania administracyjne w sprawie wydania decyzji środowiskowych w tym zakresie. Po zapewnieniu finasowania, w drugiej połowie tego roku będziemy gotowi, aby ogłosić przetarg na wybór wykonawcy, który zaprojektuje i zrealizuje roboty w terenie.
Docelowo autostrada będzie miała od węzła Konotopa do węzła Pruszków po cztery pasy ruchu na jednej jezdni, natomiast dalszy odcinek do węzła Łódź Północ trzy pasy ruchu.
Dalszym etapem, po zapewnieniu finansowania, będzie ogłoszenie przetargu na realizację inwestycji w systemie Projektuj i buduj. Zakładamy, że budowa potrwa około dwóch lat i będzie prowadzona pod ruchem, czyli bez wyłączenia odcinka z użytkowania. Zakończenie prac przewiduje się w drugiej połowie 2025 r.
